Расчет от 31.08.2011

Оптимизация сетевых моделей по критерию «время - затраты»




Материал помещен в архив



ОПТИМИЗАЦИЯ СЕТЕВЫХ МОДЕЛЕЙ ПО КРИТЕРИЮ «ВРЕМЯ - ЗАТРАТЫ»

Методика оптимизации сетевых моделей по критерию «Время - затраты»

Оптимизацию по критерию «Время - затраты» проводят с целью сократить срок выполнения проекта в целом. Такая оптимизация имеет смысл только в том случае, когда время выполнения работ может быть уменьшено за счет задействования дополнительных ресурсов, что приводит к повышению затрат на выполнение работ (схема 1).

Введем следующие обозначения:

- Сн(i, j) - стоимость выполнения работы (i, j), имеющей нормальную продолжительность Тн(i, j);

- Ту(i, j) - время ускоренного выполнения работы (i, j);

- Сп(i, j) - повышенную стоимость выполнения работы (i, j), имеющей ускоренную продолжительность;

- Ск - ежедневные косвенные затраты организации, выполняющей проект;

- С0 - ограничение по средствам, выделенным на проведение оптимизации;

- Спр - сумма прямых затрат на выполнение всего проекта.

Для оценки величины дополнительных затрат, связанных с ускорением выполнения той или иной работы, используют либо нормативы, либо данные о выполнении аналогичных работ в прошлом. Под параметрами работ Сн(i, j) и Сп(i, j) понимаются так называемые прямые затраты, непосредственно связанные с выполнением конкретной работы.

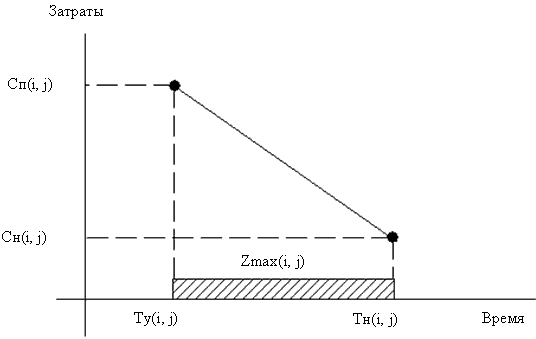

Схема 1

Зависимость прямых затрат на работу от времени ее выполнения





Таким образом, косвенные затраты типа административно-управленческих в процессе сокращения длительности проекта во внимание не принимаются, однако их влияние учитывается при выборе окончательного календарного плана проекта.

Важные параметры работы (i, j) при проведении данного вида оптимизации:

- коэффициент нарастания затрат (формула (1)):





k(i, j) = (Сп(i, j) - Сн(i, j)) / (Тн(i, j) - Ту(i, j)),

(1)



который показывает затраты денежных средств, необходимые для сокращения длительности работы (i, j) на один день;

- запас времени для сокращения длительности работы в текущий момент времени (формула (2)):





Zт(i, j) = tт(i, j) - Ту(i, j),

(2)



где tт(i, j) - длительность работы (i, j) на текущий момент времени, максимально возможное значение запаса времени работы равно (формула (3)):





Zmax(i, j) = Тн(i, j) - Ту(i, j).

(3)



Эта ситуация имеет место, когда длительность работы (i, j) еще ни разу не сокращали, т.е. tт(i, j) = Тн(i, j).

Общая схема проведения оптимизации «Время - затраты»

1. Исходя из нормальных длительностей работ Тн(i, j) определяются критические Lкр и подкритические Lп пути сетевой модели и их длительности Ткр и Тп.

2. Определяется сумма прямых затрат на выполнение всего проекта С0пр при нормальной продолжительности работ.

3. Рассматривается возможность сокращения продолжительности проекта, для чего анализируются параметры критических работ проекта.

Для сокращения выбирается критическая работа с min коэффициентом нарастания затрат k(i, j), имеющая ненулевой запас времени сокращения Zт(i, j).

Время Δt(i, j), на которое необходимо сжать длительность работы (i, j), определяется по формуле (4):





Δt(i, j) = min(Zт(i, j), ΔТ),

(4)



где ΔТ = Ткр - Тп - разность между длительностью критического и подкритического путей в сетевой модели. Необходимость учета параметра ΔТ вызвана нецелесообразностью сокращения критического пути более чем на ΔТ единиц времени. В этом случае критический путь перестанет быть таковым, а подкритический путь, наоборот, станет критическим, т.е. длительность проекта в целом принципиально не может быть сокращена больше чем на ΔТ.

4. В результате сжатия критической работы временные параметры сетевой модели изменяются, что может привести к появлению других критических и подкритических путей. Вследствие удорожания ускоренной работы общая стоимость проекта Спр увеличивается на величину ΔСпр (формула (5)):





ΔСпр = k(i, j)Δt(i, j).

(5)



5. Для измененной сетевой модели определяются новые критические и подкритические пути и их длительности, после чего необходимо продолжить оптимизацию с шага 3. Ограничение в денежных средствах, их исчерпание - причина окончания оптимизации. Если не учитывать подобное ограничение, оптимизацию можно продолжать до тех пор, пока у работ, которые могли бы быть выбраны для сокращения, не будет исчерпан запас времени сокращения.

Обратите внимание!

Рассмотренная общая схема оптимизации предполагает наличие одного критического пути в сетевой модели. В случае существования нескольких критических путей необходимо либо сокращать общую для них всех работу, либо одновременно сокращать несколько различных работ, принадлежащих различным критическим путям. Возможна комбинация данных вариантов. В каждом случае критерием выбора работы или работ для сокращения должен служить минимум затрат на их общее сокращение.

Проведение оптимизации сетевой модели по критерию «Время - затраты»

Максимально возможное уменьшение сроков выполнения проекта при минимально возможных дополнительных затратах для следующих исходных данных представим в таблице 1, на схеме 2.

Таблица 1

Исходные данные для оптимизации «Время - затраты»



(i, j)

Нормальный режим

Ускоренный режим

Тн(i, j)

Сн(i, j)

Ту(i, j)

Сп(i, j)

(1, 2)

5

5

3

19

(1, 4)

6

6

4

12

(2, 3)

3

8

1

15

(2, 4)

7

10

3

18

(3, 5)

6

6

1

9

(4, 5)

4

9

1

12

Ск = 1,5 руб./день

С0 = 73,0 руб.



 Схема 2

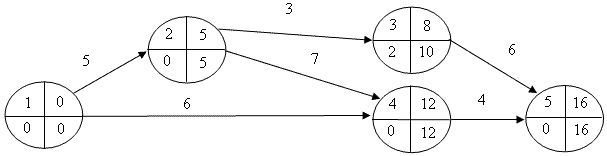

Исходная сетевая модель





Исходя из нормальных длительностей работ получаем следующие характеристики сетевой модели:

- общие затраты на проект С0пр = ∑ Сн(i, j) = 44,0 руб.;

                                                                   (i, j)

- длительность проекта Т0кр = 16 дней;

- критический путь L0кр = 1,2,4,5 или L0кр = (1, 2); (2, 4); (4, 5);

- подкритический путь L0кр = 1, 2, 3, 5 или L0кр = (1, 2); (2, 3); (3, 5), Т0п = 14 дней.

Кроме того, вычислим коэффициенты нарастания затрат и максимальные запасы времени сокращения работ сетевой модели (таблица 2).

Таблица 2

Коэффициенты нарастания затрат работ сети



(i, j)

Zmax(i, j), дни

k(I, j), руб./день

(1, 2)

2

7,00

(1, 4)

2

3,00

(2, 3)

2

3,50

(2, 4)

4

2,00

(3, 5)

5

0,60

(4, 5)

3

1,00



Шаг 1. Для сокращения выбираем критическую работу (4, 5) с минимальным коэффициентом k(4, 5) = 1,0 руб./день. Текущий запас сокращения времени работы (4, 5) на данном шаге равен Z0т(4, 5) = Zmax(4, 5) = 3 дня. Разность между продолжительностью критического и подкритического путей равна 2 дня: ΔT0 = Т0кр - Т0п. Поэтому согласно описанной выше общей схеме оптимизации сокращаем работу (4, 5) на 2 дня: Δt1 = min(3, 2). Новая текущая длительность работы: t1т(4, 5) = 4 - 2 = 2 дня, а запас ее дальнейшего сокращения уменьшается до 1 дня: Z1т(4, 5). Измененный сетевой график представлен на схеме 3.

Схема 3

Сетевая модель после первого шага оптимизации





После ускорения работы (4, 5) возникли следующие изменения:

- затраты на работу (4, 5) возросли на 2,0 руб.: 1,0 руб./день х 2 дня и общие затраты на проект составили: С1пр = 44,0 + 2,0 = 46,0 руб.;

- длительность проекта Т1кр = 14 дней;

- критические пути L1кр = 1, 2, 3, 5 и L1кр = 1, 2, 4, 5;

- подкритический путь L1п = 1,4,5, Т1п = 8 дней.

Шаг 2. Одновременное сокращение двух критических путей можно провести, либо ускорив работу (1, 2), принадлежащую обоим путям, либо одновременно ускорив различные работы из каждого пути. Наиболее дешевый вариант - ускорение работ (3, 5) и (4, 5) - 1,6 руб./день за обе работы, тогда как ускорение работы (1, 2) обошлось бы в 7,0 руб./день. Поскольку ΔТ1 = Т1кр - Т1п = 6, то сокращаем работы (3, 5) и (4, 5) на 1 день: Δt2 = min(5, 1, 6). Запасы дальнейшего сокращения времени работ сокращаются до 0 дней: Z2т(3, 5) = 4 и Z2т(4, 5) = 0. Измененный сетевой график представлен на схеме 4.

Схема 4

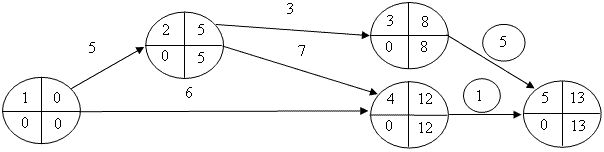

Сетевая модель после второго шага оптимизации





После ускорения работ (3, 5) и (4, 5) возникли следующие изменения:

- общие затраты на проект составили: С2пр = 46,0 + 0,6 х 1 + 1,0 х 1 = 47,6 руб.;

- длительность проекта: Т2кр = 13 дней;

- два критических пути: L2кр = 1, 2, 3, 5 и L2кр = 1, 2, 4, 5;

- подкритический путь: L2п = 1, 4, 5, Т2п = 7 дней.

Шаг 3. Поскольку на данном шаге работа (4, 5) исчерпала свой запас ускорения, то наиболее дешевым вариантом сокращения обоих критических путей является ускорение работ (3, 5) и (2, 4) - 2,6 руб./день за обе работы. Сокращаем работы (3, 5) и (2, 4) на Δt3 = min(4, 4, 6) = 4 дня. Запасы дальнейшего сокращения времени работ (3, 5) и (2, 4) обнуляются. Измененный сетевой график представлен на схеме 5:

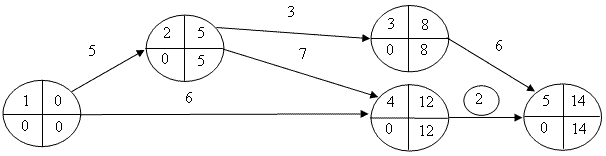

Схема 5

Сетевая модель после третьего шага оптимизации





После ускорения работ (3, 5) и (2, 4) возникли следующие изменения:

- общие затраты на проект составили С3пр = 47,6 + 0,6 х 4 + 2,0 х 4 = 58,0 руб.;

- длительность проекта Т3кр = 9 дней;

- два критических пути L3кр = 1, 2, 3, 5 и L3кр = 1, 2, 4, 5;

- подкритический путь L3п = 1, 4, 5, Т3п = 7 дней.

Шаг 4. Поскольку, кроме работы (1, 2), все остальные работы критического пути L3кр = 1, 2, 4, 5 исчерпали свой запас времени ускорения, единственно возможным вариантом сокращения обоих критических путей является ускорение работы (1, 2). Сокращаем работу (1, 2) на 2 дня: Δt4 = min(2, 2).

Запас дальнейшего сокращения времени работы (1, 2) обнуляется. Измененный сетевой график представлен на схеме 6.

Схема 6

Сетевая модель после четвертого шага оптимизации





После ускорения работы (1, 2) возникли следующие изменения:

- общие затраты на проект составили С4пр = 58,0 + 7,0 х 2 = 72,0 руб.;

- длительность проекта Т4кр = 7 дней;

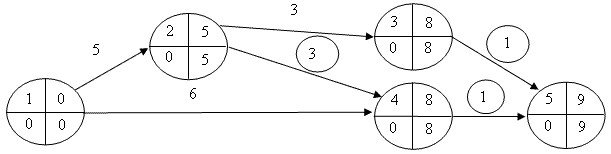

- три критических пути L4кр = 1, 2, 3, 5, L4кр = 1, 2, 4, 5 и L4кр = 1, 4, 5.

Подкритические пути отсутствуют.

Дальнейшая оптимизация стала невозможной, поскольку все работы критического пути L4кр = 1, 2, 4, 5 исчерпали свой запас времени ускорения, а значит, проект не может быть выполнен меньше чем за 7 дней: Т4кр = 7.

Таким образом, при отсутствии ограничений на затраты минимально возможная длительность проекта составляет 7 дней. Сокращение длительности проекта с 16 до 7 дней потребовало 28,0 руб. прямых затрат. В отличие от прямых затрат при уменьшении продолжительности проекта косвенные затраты (Ск = 1,5 руб./день) убывают, что показано на схеме 7.

Схема 7

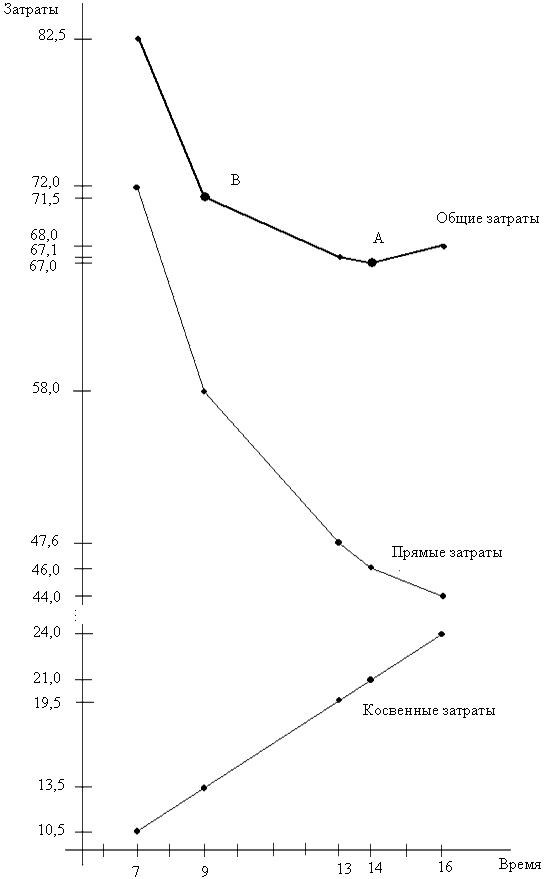

Время - затраты





31.08.2011 г.
