Неизменная договорная цена на выполнение подрядных работ согласно редакции Положения № 1553 с 20 мая 2023 года (в вопросах и ответах)

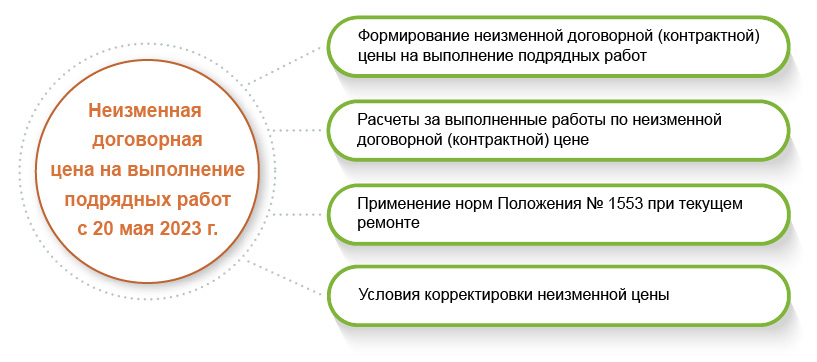

СОДЕРЖАНИЕ



Формирование неизменной договорной (контрактной) цены на выполнение подрядных работ

Расчеты за выполненные работы по неизменной договорной (контрактной) цене

Применение норм Положения № 1553 при текущем ремонте

Условия корректировки неизменной цены



Материал помещен в архив



Строительство

Неизменная договорная цена на выполнение подрядных работ согласно редакции Положения № 1553 с 20 мая 2023 года
(в вопросах и ответах)

Правовая платформа «Бизнес-Инфо»

Материал подготовлен аналитической редакцией Правовой платформы «Бизнес-Инфо»

21.08.2023

С 20 мая 2023 г. действует новая редакция Положения о порядке формирования неизменной договорной (контрактной) цены на выполнение подрядных работ, утв. постановлением Совмина от 18.11.2011 № 1553. В материале собраны самые распространенные вопросы по применению норм Положения № 1553 и ответы на них.




Новые Правила по охране труда в сельском и рыбном хозяйствах



список

Дополнительно по теме

Новая редакция Положения № 1553: как формировать цену на СМР с 20 мая 2023 года.

Формирование неизменной договорной (контрактной) цены на выполнение подрядных работ

Вопрос Ответ
Допустимо ли, формируя договорную стоимость строительства, не применять прогнозные индексы? Недопустимо
Может ли подрядчик при формировании цены предложения:
1) удалить из сметы, представленной заказчиком, материалы, механизмы, которые он не будет использовать;
2) корректировать стоимость перевозки автомобилей, норму машино-часов, заложенных расценкой?
1. Не может.
2. Может
Генподрядчику нужно включить в стоимость строительства расходы по аренде башенного крана, который находится в госсобственности. Как это сделать? Фактическую стоимость аренды башенного крана включить в договорную неизменную цену
Госзакупка на строительство не проводится, так как объект будет строиться за счет собственных средств заказчика. Могут ли стороны, заключая договор строительного подряда, указать в нем приблизительную цену строительства? Нормы Положения № 1553 применяются при формировании договорных (контрактных) цен в договорах строительного подряда независимо от источников финансирования строительства. Исключение составляют только цены в договорах строительного подряда на текущий ремонт, которые определяются без учета требований Положения № 1553
При формировании цены предложения подрядчика можно ли к статье «Командировочные расходы» применять прогнозный индекс? Да, можно
При проведении процедуры закупки для строительства (закупка проводится с оборудованием) конкурсный коэффициент, предусмотренный п.8 Положения о порядке формирования неизменной договорной (контрактной) цены на выполнение подрядных работ, утв. постановлением Совмина от 18.11.2011 № 1553, применяется к СМР или к общей стоимости с оборудованием? Стоимость оборудования не включается в стоимость неизменной договорной цены, и конкурсный коэффициент к данной стоимости не применяется
Генподрядчик утверждает, что при расчете стоимости объекта строительства (жилой дом (арендное, социальное жилье, долевое строительство)) применяет метод с ограничением рентабельности (для части объекта) 5 %, и просит субподрядчика рассчитывать стоимость аналогично. Насколько обосновано такое предложение генподрядчика, установлено ли это законодательством? Предложение генподрядчика не обосновано

Расчеты за выполненные работы по неизменной договорной (контрактной) цене

В акты сдачи-приемки выполненных работ формы С-2б включается полностью законченный вид работ, предусмотренный графиком производства работ (приложение 2 к Положению № 1553).

По соглашению сторон в форму С-2б может включаться частично выполненный вид работ, предусмотренный графиком производства работ, при условии определения количества (объема) выполненной работы (чч.2, 3 п.13 Положения № 1553).



Вопрос Ответ
В какую статью затрат включать затраты подрядчика по актам оказания услуг, предъявленным районным отделом по чрезвычайным ситуациям, по проверке состояния пожарных рукавов и внутреннего пожарного водопровода? Можно ли их включить в прочие затраты? Да, если подрядчик составляет акт формы С-2а, вышеуказанные затраты могут быть включены в строку 6 «Прочие затраты». Если же подрядчик составляет акт формы С-2б, вышеуказанные затраты включаются в стоимость соответствующих видов строительных работ
Как подрядчику компенсировать плату за проезд крупногабаритных транспортных средств и плату за проезд по платной дороге? Включить данные затраты в акты сдачи-приемки выполненных работ в составе прочих затрат
Подрядная организация выполняет строительные работы по возведению здания. Как включать материалы в акты сдачи-приемки выполненных строительных работ: согласно сметным или производственным нормам? Утвержденные производственные нормы расхода строительных материалов в организации ниже сметных. На основании каких норм заполнять отчет формы С-29? При составлении актов выполненных работ подрядная организация обязана руководствоваться нормами по расходу материалов, установленными нормативами расхода ресурсов в составе сметной документации
По условиям договора строительного подряда все материалы, конструкции и изделия, необходимые для выполнения работ по договору, приобретает и поставляет подрядчик самостоятельно и за свой счет. Подрядчик направил для утверждения локальную смету (дополненную), в которую включены затраты на транспортные расходы согласно актам с третьим лицом, что противоречит условиям договора и увеличивают сумму расходов по договору в целом. На какие нормы законодательных актов ссылаться при отказе в утверждении указанной сметы? На п.11 Положения № 1533, в котором отсутствует случай корректировки неизменной цены в связи с увеличением транспортных затрат по доставке строительных материалов нормами
Средства на временные (титульные) здания и сооружения включены в состав неизменной цены на строительство объекта. Акт сдачи-приемки выполненных работ за первый месяц заказчик вернул с просьбой исключить строку «Временные (титульные) здания и сооружения». Прав ли заказчик? Заказчик не прав, если данные затраты предусмотрены неизменной ценой
Объект строительства финансируется за счет бюджетных средств. Подрядчик не успел выполнить СМР в нормативный срок строительства. Решением Минского горисполкома срок выполнения работ продлен. Какие прогнозные индексы подрядчик должен теперь применять в актах выполненных работ? Прогнозные индексы, предусмотренные в первоначальном графике производства работ
Ведется строительство по неизменной контрактной цене. Определенные ресурсы, например, ветошь, вода, мыло и т. п., при выполнении работ фактически не использовались. Что делать с ними на этапе определения стоимости выполненных работ? Данные ресурсы должны включаться в расчеты за выполненные работы независимо от их фактического использования
Заключен договор субподряда с неизменной (контрактной) ценой, в которую среди прочего включены и командировочные расходы. На этапе расчета за выполненные работы субподрядчик не представляет подтверждение фактических затрат по командировочным расходам, ссылаясь на заключенный договор, в котором нет таких условий. Может ли субподрядчик без подтверждения затрат забрать сумму командировочных расходов, включенную в контрактную цену? Может
Надо ли при расчетах за выполненные работы по объекту, цена на строительство которого сформирована как неизменная договорная (контрактная), в дополнение к акту сдачи-приемки выполненных работ формы С-2б заполнять акт сдачи-приемки выполненных работ формы С-2а по причине отсутствия в форме С-2б расписанных прямых и прочих затрат, расчета налогов и отчислений? Не надо



список

Дополнительно по теме

В ходе строительства заказчик решил часть работ выполнить своими силами: допустимо ли это?

Если на часть работ привлекаются субподрядчики, то как генподрядчику включать в свои акты налоги.

Применение норм Положения № 1553 при текущем ремонте

Положение № 1553 на текущий ремонт не распространяется (ч.5 подп.1.1 п.1 Указа от 11.08.2011 № 361 «О совершенствовании порядка определения стоимости строительства объектов и внесении изменений в некоторые указы Президента Республики Беларусь»; п.1 Положения № 1553).



Бизнес-Инфо

От редакции «Бизнес-Инфо»

С 1 ноября 2023 г. действует Положение о порядке формирования договорной (контрактной) цены на выполнение подрядных работ по объектам текущего ремонта, утв. постановлением Совмина от 01.11.2023 № 747.



Вопрос Ответ
Положение о порядке формирования неизменной договорной (контрактной) цены на выполнение подрядных работ, утв. постановлением Совмина от 18.11.2011 № 1553, не распространяется на текущий ремонт в целом либо только при формировании цены стороны больше не руководствуются Положением № 1553? Положение № 1553 не распространяется на объекты текущего ремонта в части формирования, изменения договорных цен и порядка расчетов между заказчиком и подрядчиком за выполненные работы по таким объектам
Можно ли в договорах по текущим ремонтам прописывать, что стоимость строительных работ определена на основании протокола согласования договорной цены в соответствии с Указом от 11.08.2011 № 361 и Положением о порядке формирования неизменной договорной (контрактной) цены на выполнение подрядных работ, утв. постановлением Совмина от 18.11.2011 № 1553, а в части корректировки цены прописать случаи, указанные в п.11 Положения № 1553? Нельзя
Поскольку текущий ремонт не попадает под действие Положения о порядке формирования неизменной договорной (контрактной) цены на выполнение подрядных работ, утв. постановлением Совмина от 18.11.2011 № 1553, следовательно, цена при нем не является неизменной. Обязателен ли для применения график производства работ по форме, приведенной в приложении 2 к Положению № 1553? График производства работ, за исключением случаев выполнения строительных работ продолжительностью не более 1 месяца, должен быть приложен к договору подряда на выполнение работ по текущему ремонту объекта. Форма данного графика не установлена



список

Формы документов

Протокол разногласий к договору строительного подряда на выполнение текущего ремонта за счет собственных средств заказчика.

Условия корректировки неизменной цены

Неизменная цена, в том числе по договорам, заключенным по результатам проведения процедур госзакупок, корректируется в случаях изменения:

• налогового законодательства в части установления и (или) отмены налогов и отчислений в доходы соответствующих бюджетов, которые влияют на формирование неизменной цены, изменения налоговых ставок и объектов налогообложения, установления и (или) отмены налоговых льгот;

• прогнозных индексов;

• НПА в сфере ценообразования в строительстве;

• проектной, в том числе сметной, документации по причине обнаружения недостатков технического и (или) счетного характера, а также в случае уточнения обстоятельств, которые невозможно было предусмотреть при ее разработке;

• сроков выполнения подрядных работ, предусмотренных договором, при:

- нарушении заказчиком установленного договором порядка расчетов, графика платежей;

- выявлении в ходе строительства дополнительных работ, влияющих на своевременное исполнение подрядчиком своих договорных обязательств;

- изменении даты начала выполнения подрядных работ и приостановления строительства (выполнения подрядных работ) на срок не более 3 месяцев по обстоятельствам, не зависящим от сторон или зависящим от заказчика (п.11 Положения № 1553).

Таким образом, в новой редакции Положения № 1553 больше нет отдельных случаев корректировки договорной цены при бюджетном финансировании и при финансировании за счет собственных средств заказчика.



Вопрос Ответ
Надо разработать проект договора строительного подряда с условием об изменениях в определенных случаях контрактной цены. При этом случаи, когда цена может меняться, прописаны и в постановлении Совмина от 15.06.2019 № 395, и в Положении о порядке формирования неизменной договорной (контрактной) цены на строительство объектов, утв. постановлением Совмина от 18.11.2011 № 1553. Что прописывать в договоре из постановления № 395, а что из Положения № 1553, или надо включать условия из обоих НПА, ведь они не противоречат друг другу? Случаи корректировки неизменной договорной цены договора для данной ситуации установлены в подп.1.8 п.1 постановления № 395 и п.11 Положения № 1553
