ВОПРОС
Заказчик требует в графике производства работ и в дальнейшем в акте С-2б перевести объем работ из рублей в физические единицы измерения. При этом в локальных сметах объем работ указан в рублях.
Должен ли подрядчик осуществлять такой перевод?
ОТВЕТ
Должен.

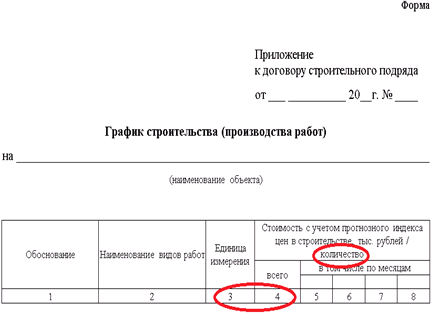

В графах 3 и 4 графика строительства (производства работ) (приложение 2 к Положению о порядке формирования неизменной договорной (контрактной) цены на строительство объектов, утв. постановлением Совмина от 18.11.2011 № 1553) указываются единицы измерения и количество предполагаемых к выполнению видов строительных работ.
![]() |
От редакции «Бизнес-Инфо» С 6 июня 2025 г. следует руководствоваться приложением 1 к Положению № 1553 в ред. постановления Совмина от 15.05.2025 № 266. Комментарии см. здесь. |

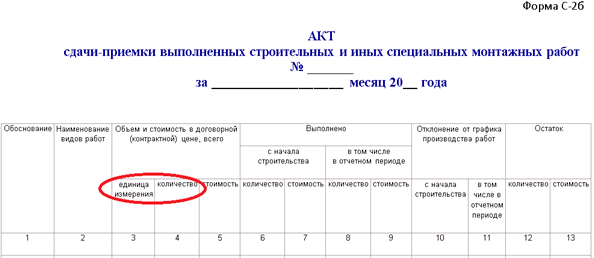

В графах 3, 4 акта формы С-2б предусмотрено указание наименования видов работ и их количества в натуральных единицах измерения.
Следовательно, подрядная организация обязана оформлять график строительства и акт формы С-2б согласно требованиям законодательства, в том числе заполнять соответствующие графы вышеуказанных документов в соответствии с их содержанием, то есть в графе «единица измерения» указывать шт., т, м3 и т. д.
![]() |
Обратите внимание! В графе 4 локальной сметы (локального сметного расчета) предусмотрено указание единиц измерения и количества видов строительных работ (приложение 1 к Инструкции о порядке определения сметной стоимости строительства и составления сметной документации на основании нормативов расхода ресурсов в натуральном выражении, утв. постановлением Минстройархитектуры от 18.11.2011 № 51).
От редакции «Бизнес-Инфо» С 8 июля 2023 г. следует руководствоваться приложением 1 к Инструкции о порядке определения сметной стоимости строительства и составления сметной документации на основании нормативов расхода ресурсов в натуральном выражении, утв. постановлением Минстройархитектуры от 19.04.2023 № 39. |
